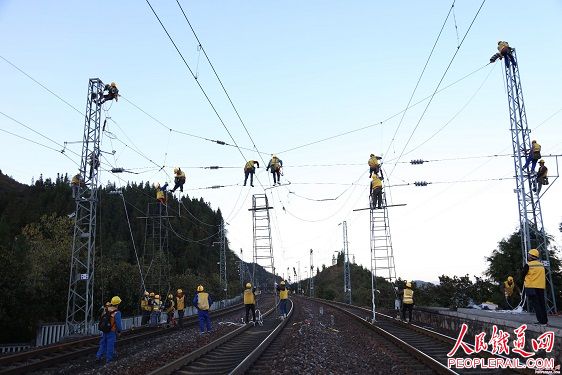

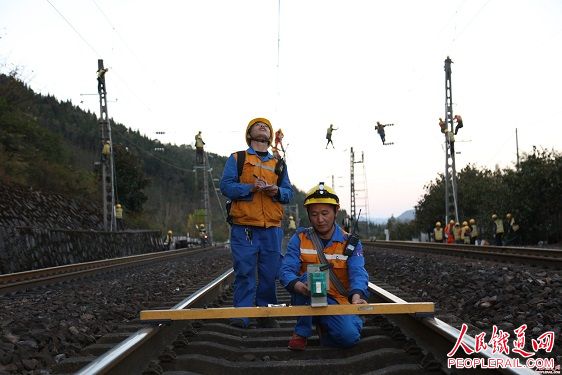

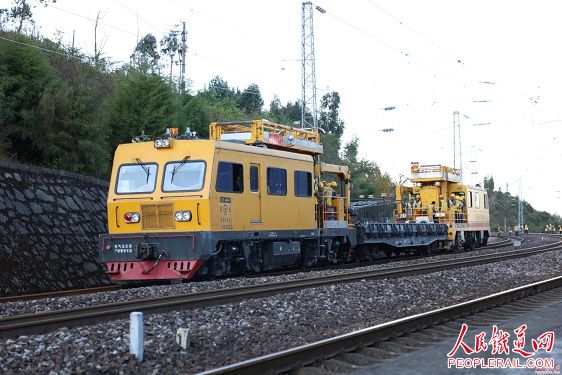

人民铁道网讯 (记者郭薇娜 通讯员郭梦娴)12月13日,随着成功送电命令的下达,南昆铁路接触网设备大修施工圆满完成,这条从高原奔向大海的“山海大通道”将有效提升运输能力。
为解决南昆铁路供电设备陈旧老化、电损量大、运力降低的问题,缓解供电维修压力,进一步提升设备质量,中国铁路昆明局集团有限公司对南昆铁路进行为期8个月的接触网设备大修施工。
本次供电设备大修自4月10日至12月13日结束,主要对南昆铁路供电接触线、承力索、腕臂、回流线等关键部件进行更新改造,完成145.6条公里接触线更换、437棵新支柱组立、116条公里回流线展放、更换吊弦74.9条公里,全面消除设备锈蚀、磨损、老化的风险隐患,提高供电可靠性。
据施工卡控负责人、昆明供电段罗平供电车间副主任彭晶晶介绍,此次大修重点解决了南昆铁路供电设备老化锈蚀、状态不良、性能减弱等现实问题,同时,通过改善供电方式、改造回流系统等措施,进一步减少了电能损耗、增大了接触网承载容量、提升了列车通过能力。经数据测算,大修结束后,供电设备隐患风险发生率降低78%以上,整体运能提升约45%。
