南疆铁路长大隧道接触网换线施工顺利完成

时间:2021-11-22 08:35 来源:人民铁道网 作者:关拥军 熊会平

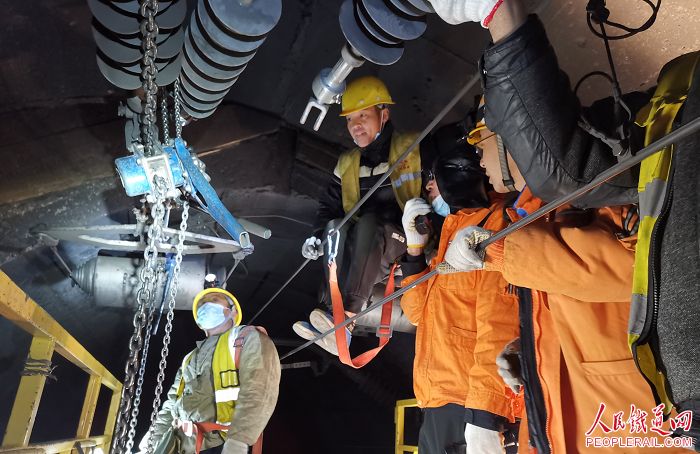

库尔勒供电段作业人员正在安装接触网导线。熊会平 摄

  人民铁道网讯(关拥军 熊会平)近日,在中国铁路乌鲁木齐局集团有限公司南疆铁路库鲁塔格隧道内,库尔勒供电段组织利用3个180分钟施工“天窗”时间,安全顺利完成库鲁塔格隧道下行438公里590米至440公里260米处接触网导线换线。这是该局集团公司设备管理单位首次自行组织实施长大隧道整锚段换导线施工,为今后隧道接触网导线换线施工积累了经验,也为冬季运输安全奠定了良好基础。

  为坚决打赢“两坚守两实现”攻坚战,库尔勒供电段把设备隐患整治作为保证运输安全的关键,针对排查中发现的安全隐患,集中力量组织攻坚整治。该段组织专业技术人员多次到现场勘察,反复讨论制定导线更换施工作业方案,预想了施工中各类突发情况的应急处置预案,并组织推演、完善。

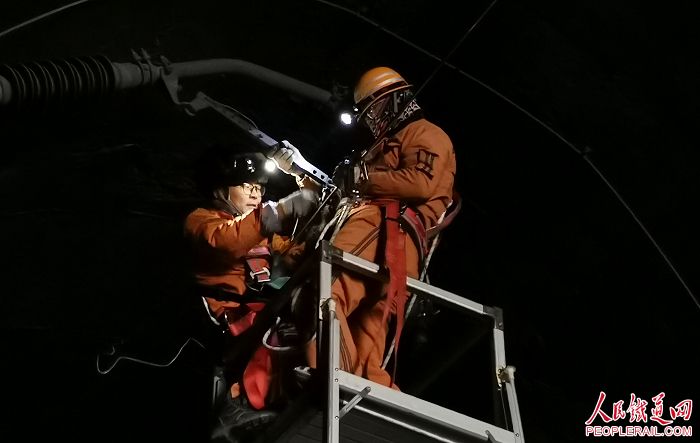

库尔勒供电段作业人员正在安装恢复接触网换线定位器。   熊会平 摄

  在3个180分钟施工“天窗”点中,库尔勒供电段组织抽调70名业务骨干、12名专业干部,出动6台接触网作业车,分为现场行车防护、接挂地线、导线展放、新导线倒锚等11个作业小组,明确各作业小组任务区段和工作量,加强安全风险防范,明确作业流程和工艺标准,确保各项工作任务责任到人,施工作业有条不紊推进。


库尔勒供电段作业人员正在调整新更换接触线张力。熊会平 摄

  参与施工的库尔勒供电段供电车间主任秦臻介绍,此次隧道整锚段换线施工工作量大、参与人员和机械多、工序繁杂,既整治消除了供电设备隐患,又锻炼了队伍。

  据悉,此次南疆铁路库鲁塔格隧道接触网换线施工,一次性更换导线1671米、倒换吊弦228处、电连接14处。此次换线施工结束,彻底消除了库鲁塔格隧道下行接触网设备隐患,提升了供电安全可靠性,为南疆铁路安全畅通提供了有力保障。

点赞
分享到微信朋友圈 ×
打开微信,点击底部的“发现”,
使用“扫一扫”即可将网页分享至朋友圈。
人民铁道网版权及免责声明:
1、凡本网注明“来源:人民铁道网”的所有作品,版权均属于人民铁道网,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:人民铁道网”。违反上述声明者,本网将追究其相关法律责任。
2、凡本网注明“来源:XXX(非人民铁道网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
3、如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
4、本网外链内容出于展示更多信息的目的,任何外链的网页失效或被篡改均与本网无关。
编辑: 谭欣
相关新闻
